Проведены испытания на атомной станции Barakah в ОАЭ

Проведены испытания на атомной станции Barakah в ОАЭ

Корпорация по атомной энергии ОАЭ Emirates Nuclear Energy Corporation (ENEC) сообщила о завершении ряда важных испытаний на первом энергоблоке атомной электростанции Барака.

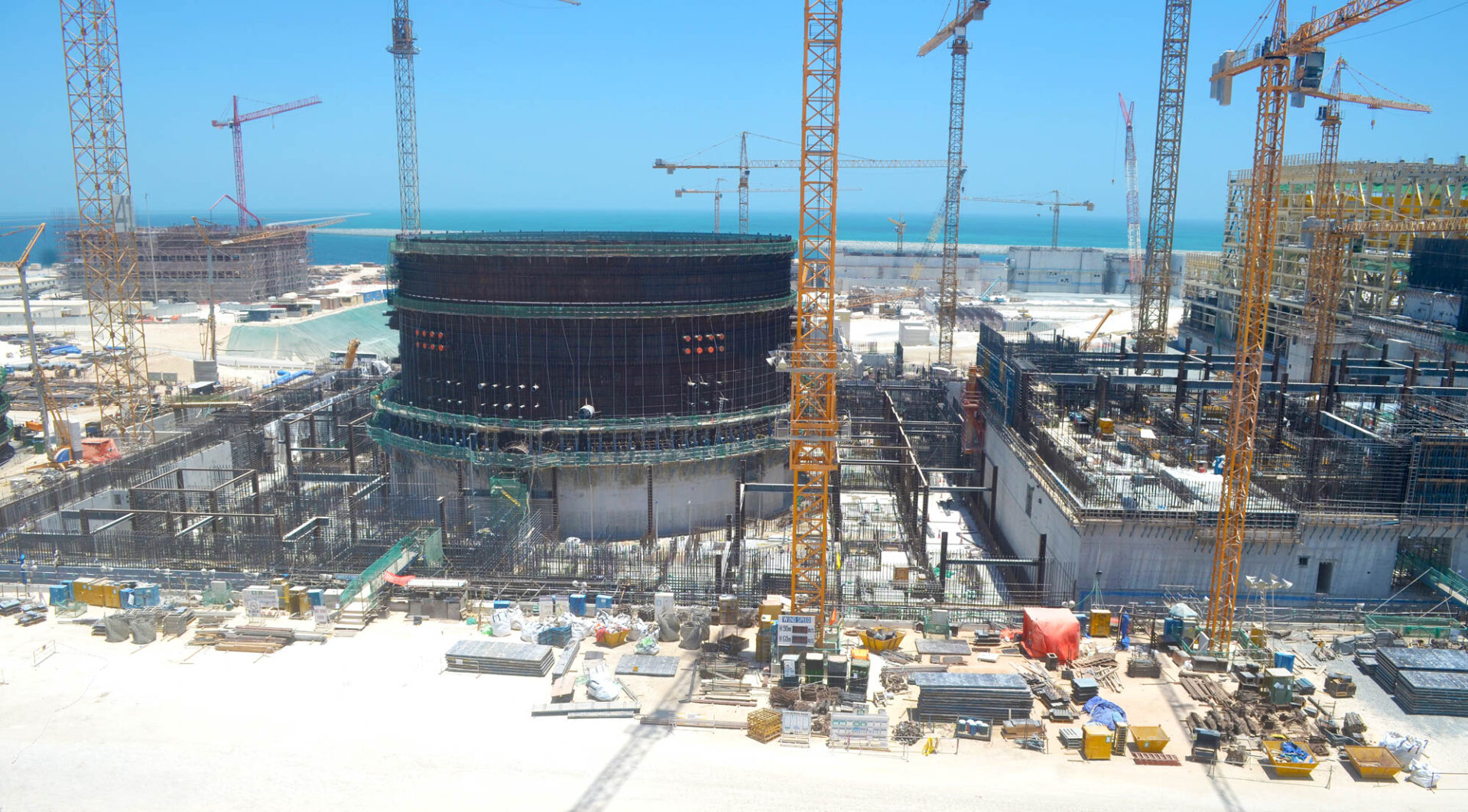

Завершение этих испытаний является важной вехой в пусконаладочных работах на станции. Первый энергоблок АЭС Барака завершен на 88%, второй энергоблок готов на 72%. Блок 3 готов на 50 %, а блок 4 — на 31 %.

Общий объем строительства четырех энергоблоков составляет 65%. Испытания на структурную целостность (SIT) и интегрированные испытания на скорость утечки (ILRT) энергоблока №1 проводились в течение нескольких недель под контролем Федерального управления по ядерному регулированию ОАЭ (FANR).

Оба эти испытания определяют целостность и прочность конструкции с точки зрения силы и герметичности, а также ее способность безопасно работать в обычных и чрезвычайных обстоятельствах.

SIT оценивает прочность здания контайнмента реактора (RCB) — сооружения в самом центре станции, в котором размещены реактор и основные компоненты.

ILRT оценивает герметичность здания защитной оболочки при различных условиях.

Результаты обоих испытаний показывают, что РКБ может выполнять свою основную функцию — сдерживать радиацию и предотвращать любые радиоактивные выбросы в окружающую среду — в условиях нормальной эксплуатации, а также в аварийных и чрезвычайных ситуациях.

Испытания также показывают, что РКБ был построен в соответствии с требуемыми стандартами безопасности.

Команды ENEC работали в тесном сотрудничестве с Корейской электроэнергетической корпорацией (KEPCO) и FANR на протяжении всего сложного процесса испытаний.

Испытания являются частью этапа ввода сооружения в эксплуатацию, сообщает WAM.

Среди других недавних этапов ввода в эксплуатацию, которые были успешно и безопасно завершены на первом энергоблоке, — промывка реакторных систем, промывка смазочного масла турбин и холодное гидростатическое испытание (ХГИ), которое подтвердило, что система теплоносителя реактора и другие связанные с ней системы соответствуют требованиям FANR.

Отмечая результаты испытаний, Мохамед Аль Хаммади, генеральный директор ENEC, сказал: Мы гордимся тем, что, завершив испытания SIT и ILRT, мы сохранили наш послужной список безопасности и качества.

Этап ввода в эксплуатацию атомной электростанции является критическим шагом на пути к первой загрузке топлива.

Перед загрузкой топлива очень важно, чтобы станция была испытана в соответствии с самыми высокими стандартами безопасности, надежности и качества, — добавил Аль Хаммади.

Похожие записи
